04.06.2020
Na základě provedené Hlavní prohlídky lávky v měsíci září 2019, kdy stavební stav lávky byl hodnocen klasifikačním stupněm VII. ( havarijní ), jsme byli nuceni přijmout opatření, kterým se lávka uzavřela pro provoz, nebyla schopna bezpečného užívání.
OK, a.s. řádně vyznačili ze všech směrů objízdnou trasu a znemožnili vjezd na lávku.
1. dubna 2020 započala oprava a zároveň se vyřešilo v rámci stavby náhradní přemostění. Co se týče náhradního přemostění, tak se pohybujeme v místě Významného krajinného prvku na pozemcích Povodí Odry a Lesů České republiky.
Výstavbu nové lávky zajišťuje investiční odbor MMO, samotnou rekonstrukci realizují OK, a.s.

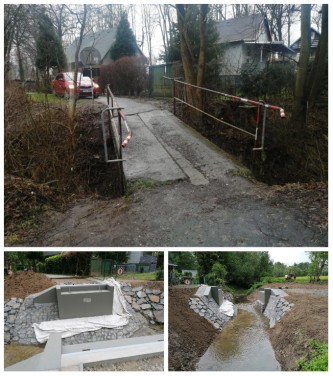

Výstavba lávky probíhala od 1.4.2020 do 29.5.2020 kompletní demolicí lávky tak i opěr tvořených betonovými panely, nová konstrukce spodní stavby je tvořena železobetonovými pilíři, bylo upraveno koryto potoka jak šířkově tak i hloubkově koryto bylo zbaveno nánosů a zároveň byly zpevněny boky koryta lomovým kamenem.
V období od 8.6.2020-14.6.2020 bude osazena ocelová konstrukce lávky včetně zábradlí a pochůzí plocha bude řešena kompozitním roštem
Od 15.6.2020-26.6.2020 bude probíhat závěrečná fáze rekonstrukce - oprava povrchů cyklostezky technologií rozprostřením kameniva s asfaltovým zástřikem s podrcením.
1 |
06.11.2024
/ 06.11.2024 /
OSTRAVA, 6. 11. 2024 – Už od zítřka až do 11. listopadu nebude možné projet ostravskou ulicí 28. října v úseku z Hulváckého kopce na křižovatku Nová ves vodárna. Neprojedou tudy ani individuální motoristé ani cyklisté. „Budeme opravovat revizní šachty kanalizace na ulici 28. října, proto prosíme motoristy, aby uzávěru, která bude jen v jednom směru a jen na pět dní, strpěli,“ doplnil výrobní náměstek Ostravských komunikací Petr Uhlíř.
04.11.2024
/ 04.11.2024 /
https://www.okas.cz/o-spolecnosti/pracovni-prilezitosti.html
